대구수성구행정동우회 - 경주 월정교 방문

가야돌 2026. 8. 6. 14:02

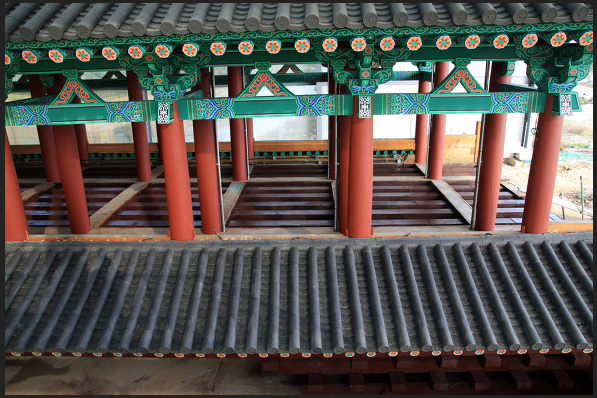

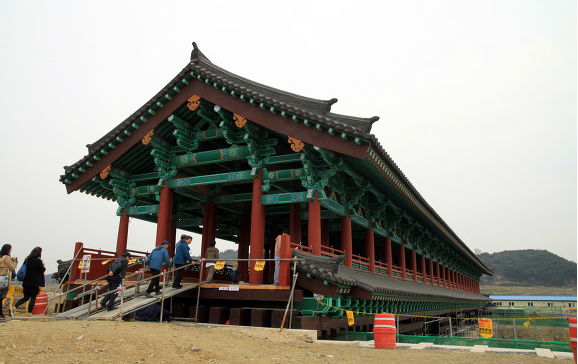

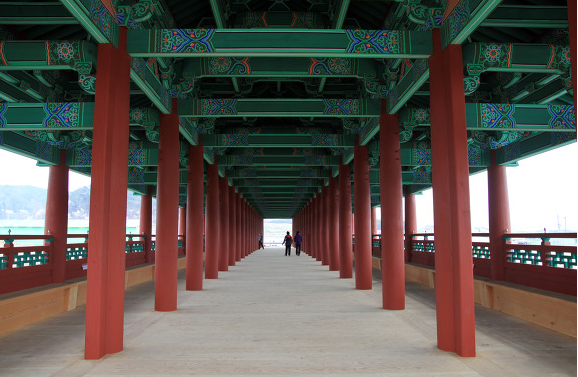

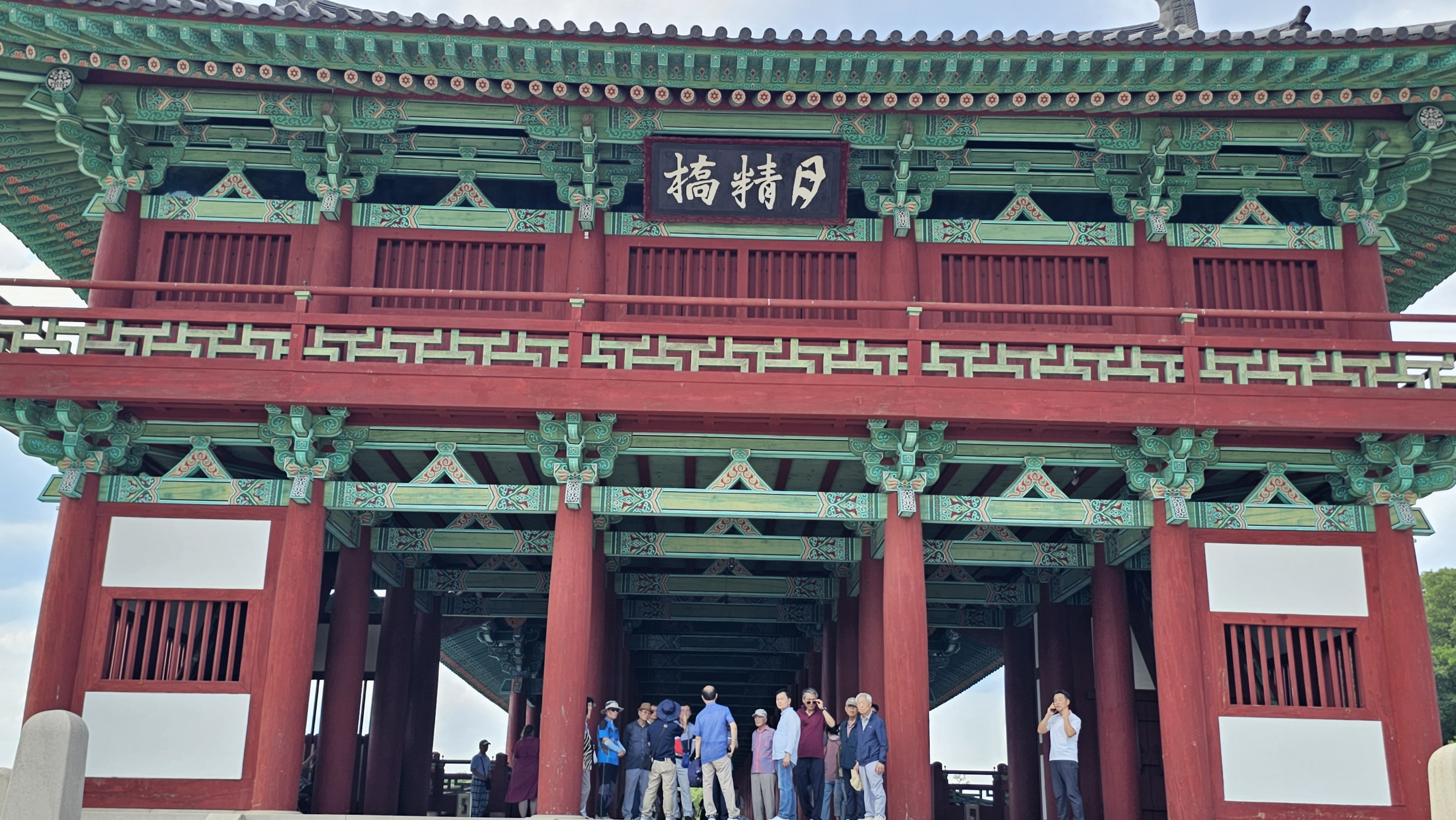

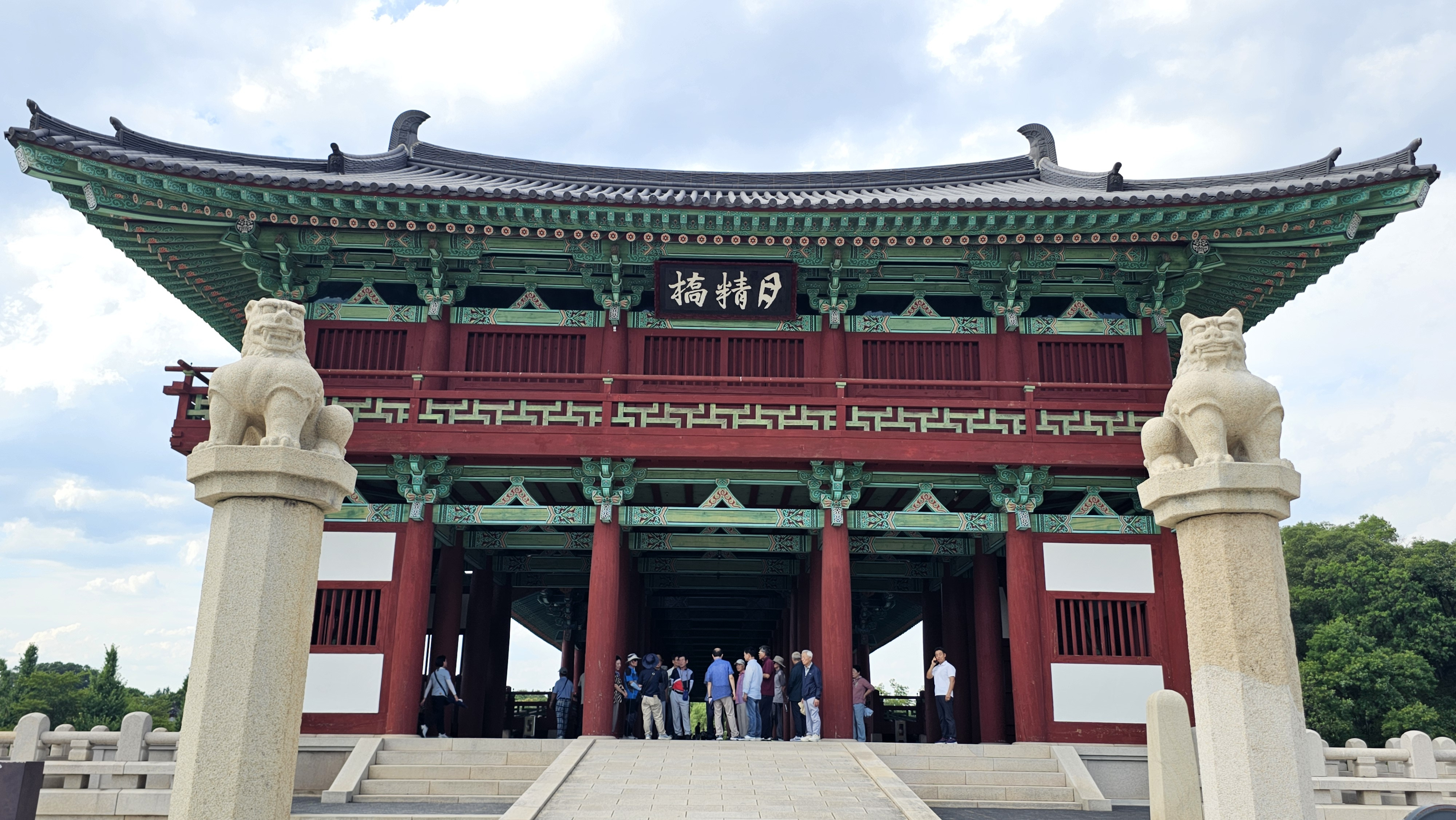

월정교 입구에서 단체 기념촬영

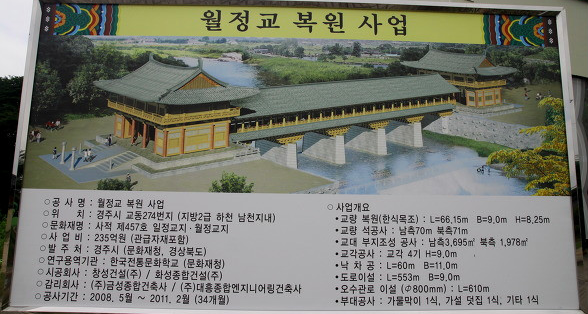

월정교 복원사업

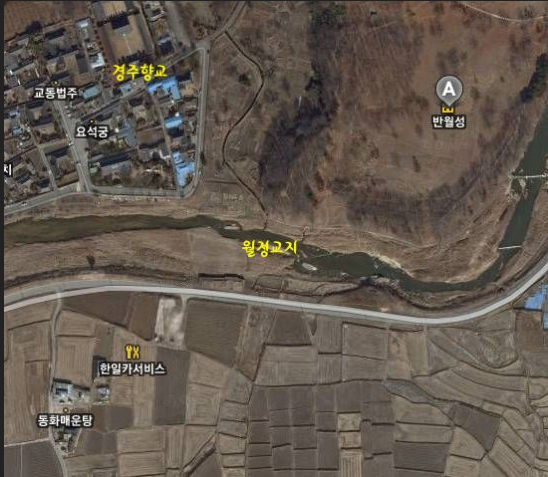

 위 치 : 경주시 교동 274번지(지방 2급 하천 남천지내)

 문화재명 : 사적 제457호 일정교지, 월정교지

 사 업 비 : 510억 원<국비: 357억 원, 지방비(도비·시비): 153억 원>

                    (당초 235억 원, 양똑 문루 복원, 주변 경관 정비등 추가)

 발 주 처 : 경주시(문화재청, 경상북도)

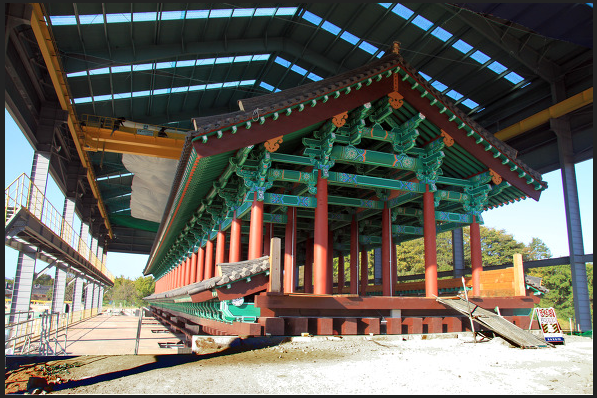

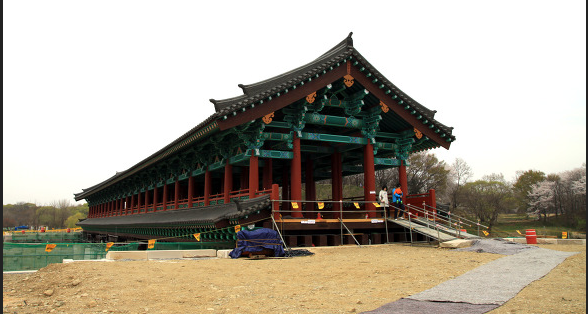

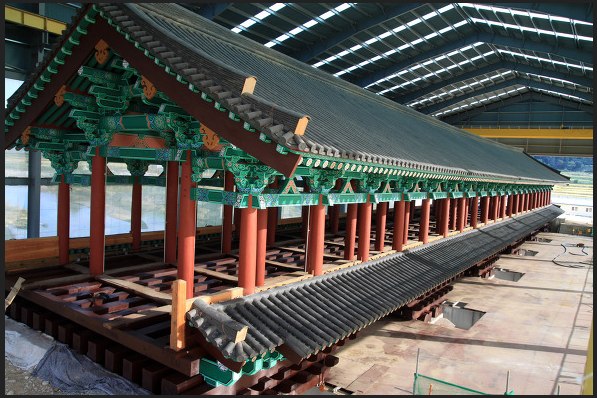

 공사기간 : 2008 52018 4

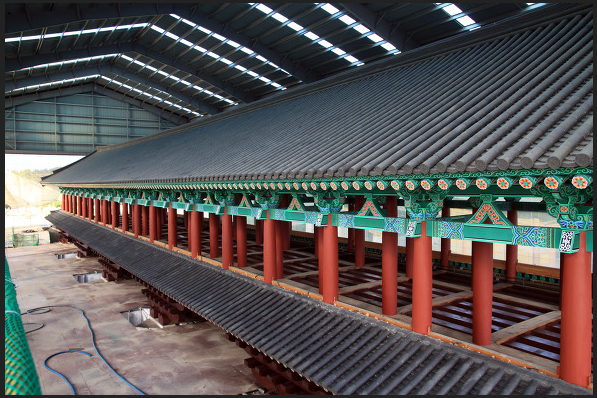

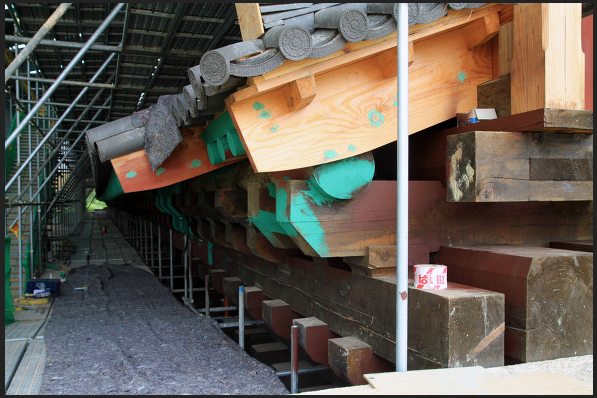

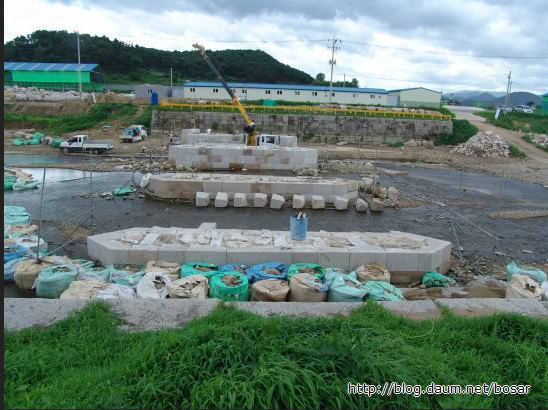

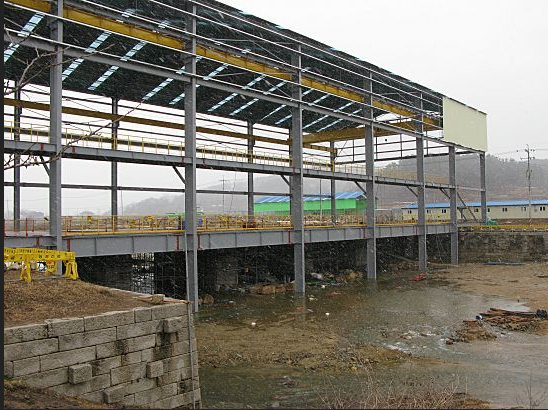

       2013 5 : 누교(교량 본체) 구조물 복원 완료2단계 완료

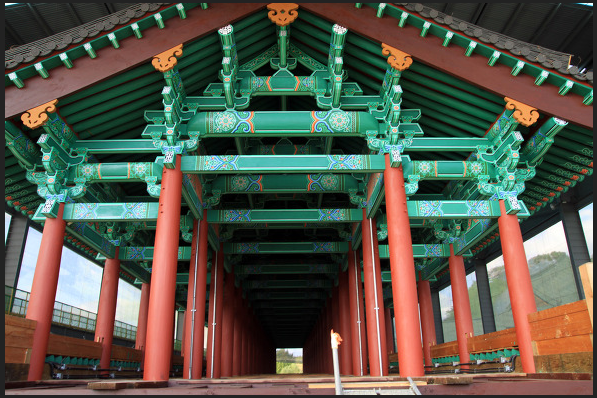

       2016 4 ~ 2018 4 : 양 끝단 문루(門樓) 복원 및 내부 전시관 조 성 완전 완공 및 개방

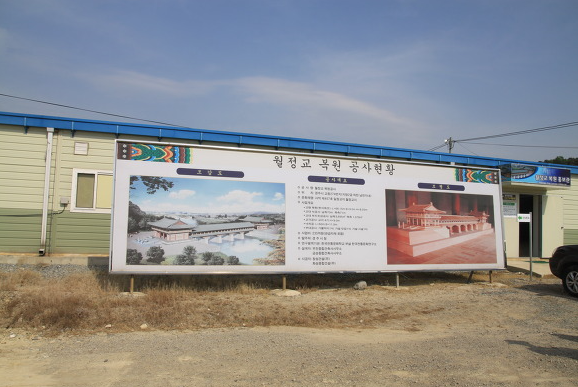

 사업개요

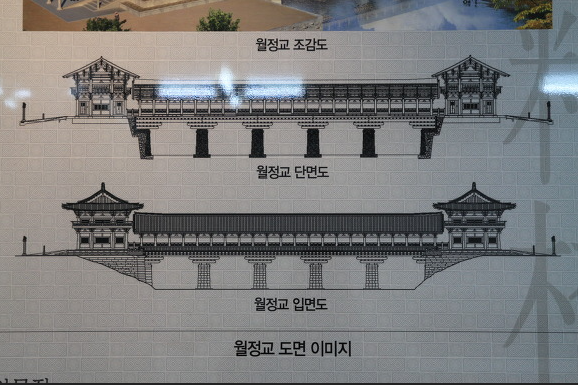

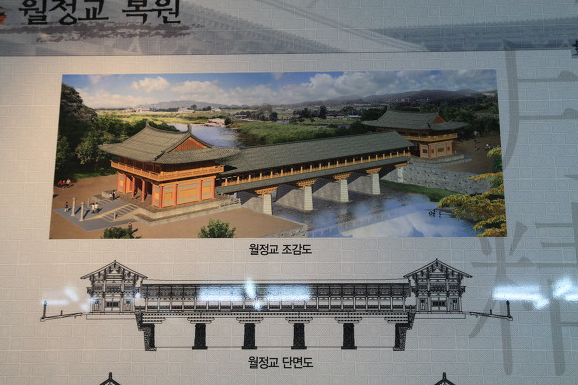

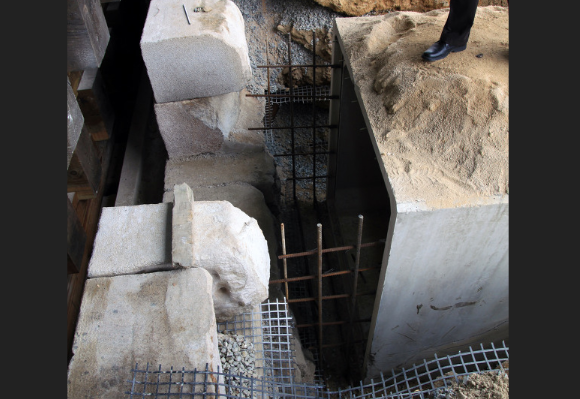

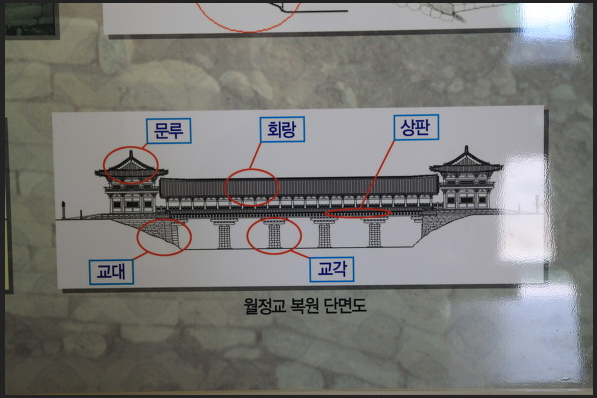

    • 교량복원(한식목조) : L=66.15m, B=9.0m, H=8.25m

    • 교량 석공사 : 남측70m, 북측71m

    • 낙차공 : L=60m, B=11.0m

    • 도로이설 : L=553m, B=9.0m

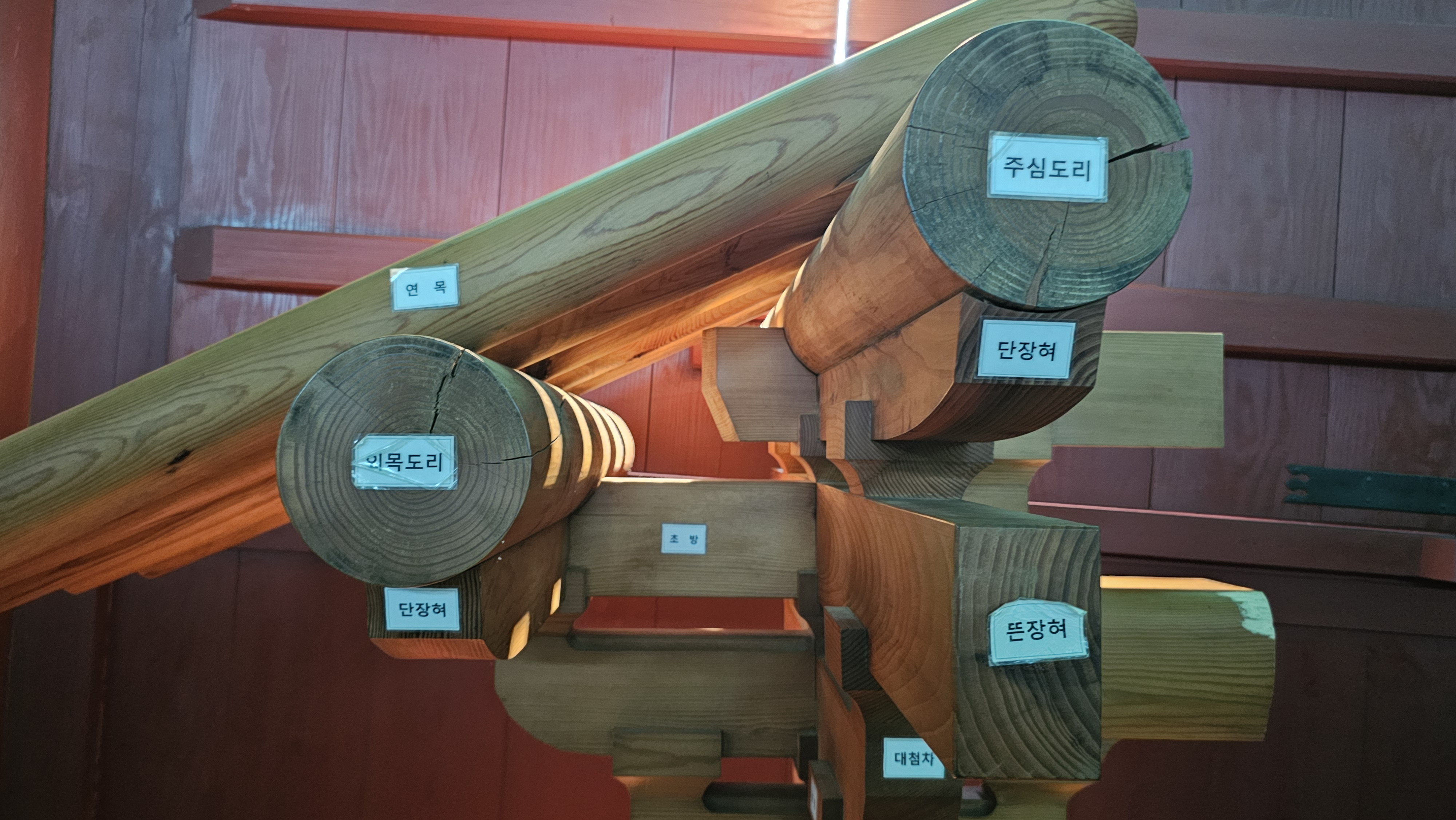

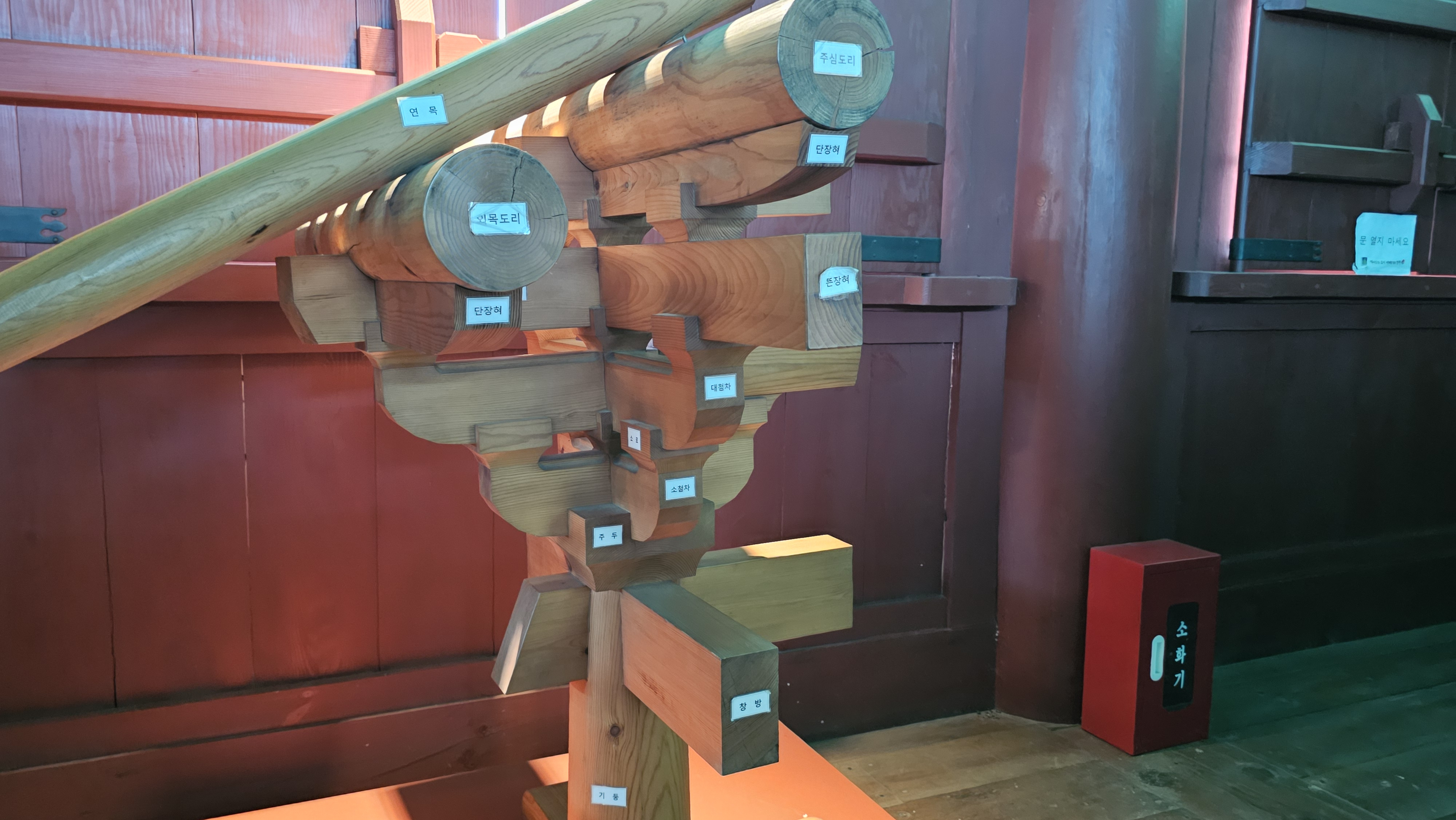

월정교 2층 홍보실
월정교 홍보물 시청
월정교 우측 교동 상가



사업기간 및 주요 단계 참고사항

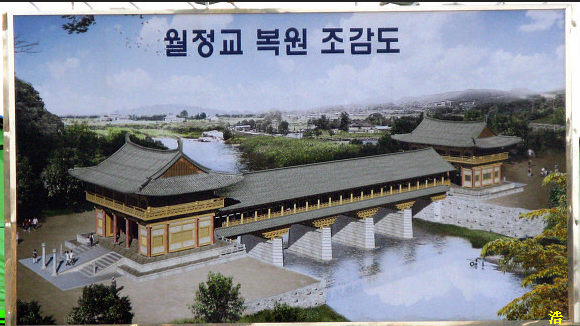

1.월정교 복원 사업

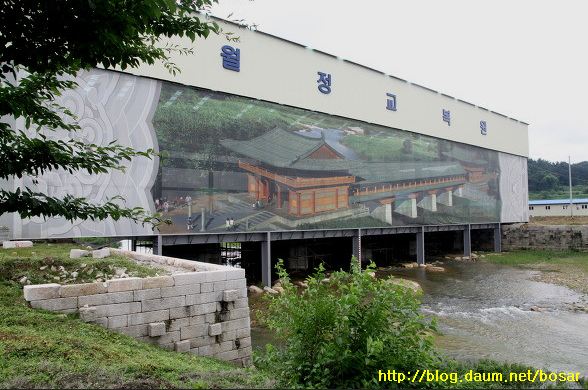

2008 4월 착공하여 2018 4월 최종 완공되기까지 총 10년이 소요되었다.



구분일자 / 기간내용

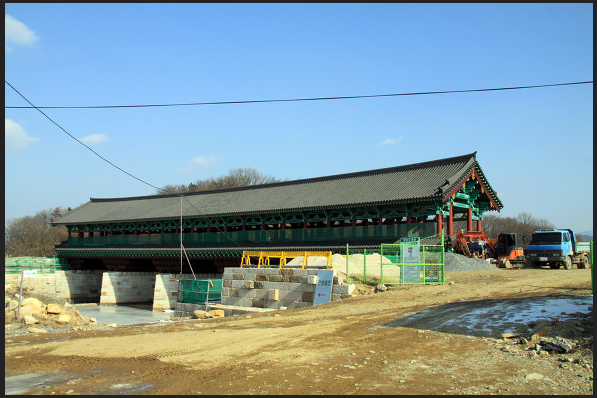

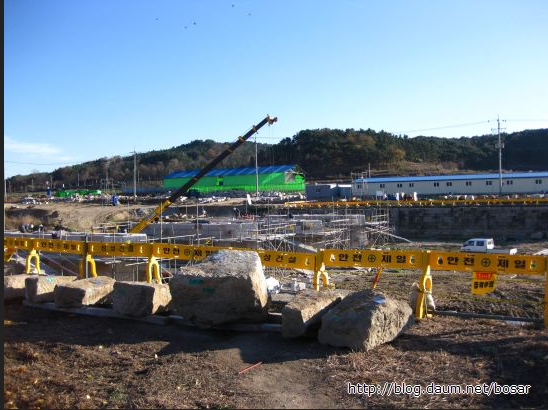

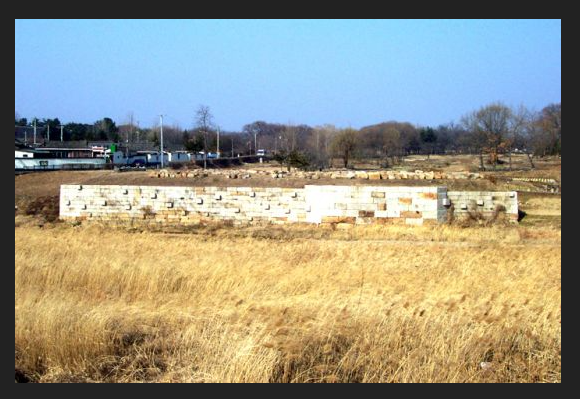

착 공 일 : 2008 4 28일기공식 및 교량 복원 공사 첫 삽1단계 완료

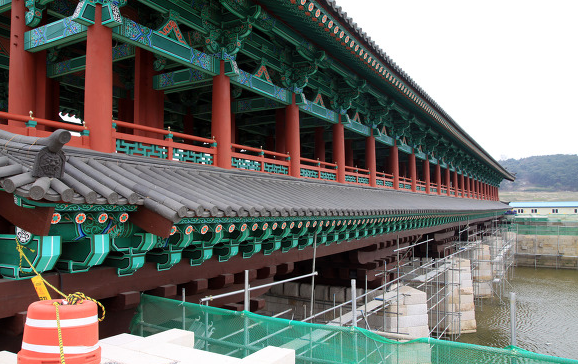

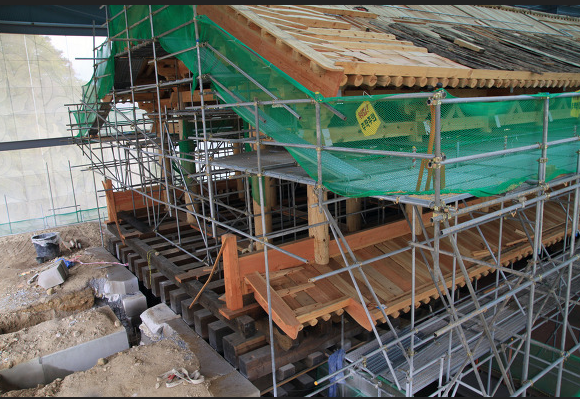

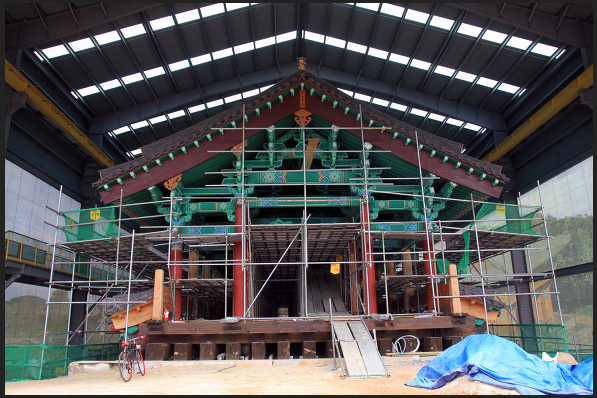

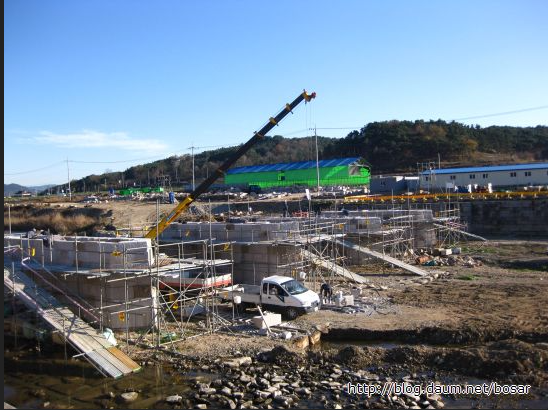

2013 5 : 누교(교량 본체) 구조물 복원 완료2단계 완료

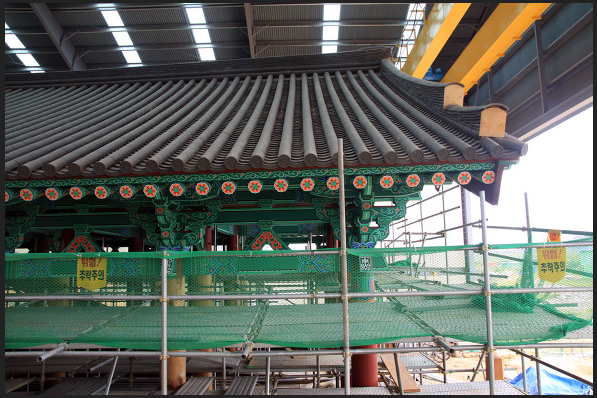

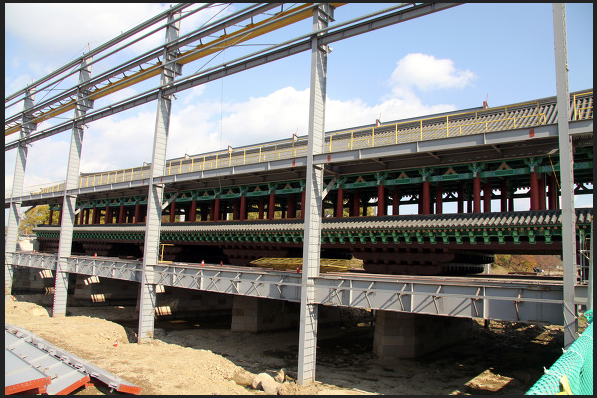

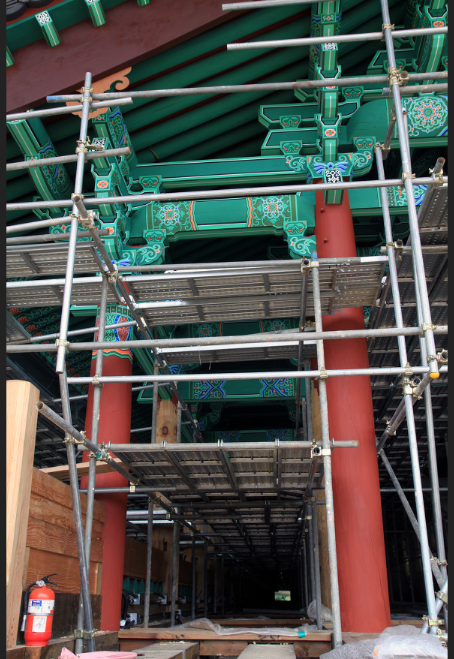

2016 4 ~ 2018 4 : 양 끝단 문루(門樓) 복원 및 내부 전시관 조성완전 완공 및 개방



2018 4월문루 완공 및 시민·관광객 대상 전면 상시 개방

총 사업기간약 10 (2008 4 ~ 2018 4)



2.소요 예산

총사업비: 510억 원

국비: 357억 원 (70%) 지방비 (도비·시비): 153억 원 (30%)



참고사항

2008년 착공 초기에는 교량 부문 위주로 약 235억 원 규모의 예산이 집행될 계획이었으나, 이후 양쪽 문루(2층 구조) 복원과 주변 경관 정비 및 전시 공간 조성 등이 단계적으로 확정·추가되면서 최종 사업비는 510억 원으로 집계되었다.
